建設業の業務改善|業務コンサルが解説する現場・事務所間の情報連携の改善法

「現場からの日報が夜中に届く」「図面が最新版かどうか確認する電話が1日10回以上かかってくる」——建設業の支援先で業務の棚卸しをすると、こうした情報連携の断絶が必ずと言っていいほど出てきます。
忙しい現場で働く職人や施工管理者が、情報を届けるためだけに余分な時間と手間をかけている。その積み重ねが、長時間労働と人手不足の温床になっています。
本記事では、私が中小建設会社の業務改善支援で実際に取り組んできた「現場・事務所間の情報連携を改善する方法」を、具体的な手順とともに解説します。
目次
建設業の業務改善が急務な理由とは?
2024年問題が直撃した建設業の実情
2024年4月、建設業にも時間外労働の上限規制(原則:月45時間・年360時間)が適用されました。これが、いわゆる「建設業の2024年問題」です。
それまで建設業は「事業の特性」を理由に適用猶予を受けていましたが、猶予期間が終了し、多くの中小建設会社が対応に迫られています。
問題の根本は、「労働時間が長い」という単純な話ではありません。情報共有の非効率が、不必要な残業を生み続けているという構造的な課題があります。
- 現場から事務所への報告が手書きメモ・電話のみ
- 事務所での転記・集計作業に毎日1〜2時間かかる
- 図面や仕様変更の情報が現場に届くのが翌日以降
こうした「情報の遅れ・ズレ・漏れ」が手戻りや確認作業を増やし、残業の温床になっています。
現場と事務所の「情報断絶」が生む無駄
建設業の業務は、大きく「現場系」と「事務系」に分かれます。
| 現場系の業務 | 事務系の業務 |
|---|---|
| 施工管理・工程管理 | 見積・契約書類の作成 |
| 職人への指示・段取り | 原価管理・請求処理 |
| 品質検査・写真記録 | 図面・書類の管理 |
| 安全管理・KY活動 | 行政書類・申請業務 |
この2つが連携できていないと、次のような問題が繰り返し発生します。
- 二重入力の発生:現場で記録した内容を事務所で再入力する
- 情報の遅延:現場の進捗が事務所に届くのが翌日以降になる
- 確認電話の頻発:最新の図面はどれか、材料の発注はどうなっているかを毎回電話で確認する
- 書類の散在:現場担当者のパソコン・USBメモリ・紙に情報が分散して管理できない
支援現場での目安として、こうした無駄の積み重ねが施工管理者1人あたり月に数十時間の非生産的業務を生み出しているケースが少なくありません。
建設業の業務改善を阻む5つの課題
建設業の業務改善が進まない背景には、この業種特有の構造的な課題があります。それぞれの課題に対してどう動き始めるべきかを整理しておきましょう。
課題1. 紙・口頭中心の情報共有を段階的にデジタルへ移行する
「図面は紙が当たり前」「連絡は電話か口頭」という文化は、建設業に深く根付いています。現場作業が主体のため、ITリテラシーにばらつきがあることも多く、そのままにしておくと情報の断絶が慢性化します。
たとえば、現場担当者が施工写真をLINEで送っても、事務所側ではどのプロジェクトの写真か判別できず、後から探し出せないことがあります。重要な仕様変更も「口頭で伝えた」「聞いていない」の認識ズレが起き、やり直し工事に発展したケースも少なくありません。
だからといって、一気にすべてデジタル化しようとすると現場の反発を招きます。まずは「報告書の提出先を1か所に集約する」「図面の共有はメール禁止・クラウドのみ」といった、小さくて具体的なルールから始めるのが現実的です。ITに不慣れな職人でも使えるよう操作ステップを絞り、慣れてもらうための移行期間を設けることが、定着への近道です。
課題2. 現場ごとのバラバラなルールを会社共通の標準に統一する
建設現場はプロジェクト単位で人員が組み直されるため、現場が変わるたびに報告書のフォーマットや連絡方法も変わります。「Aさんのやり方」「B現場のルール」が乱立していると、どれだけ優秀なメンバーが揃っていても、引き継ぎや連携に無駄が生まれ続けます。
私が支援したある建設会社では、新任担当者が現場固有のルールを覚えるだけで2週間近くかかっており、その間は施工管理者が代わりに書類処理を担っていました。本来は現場の管理に集中すべき人が、新人への「作法の説明係」になっていた状態です。
解決の入口は、「次の現場が始まる前に、全社共通の書式・連絡ルールを1セット整備する」という方針を経営判断として決めることです。現場ごとの例外を認めてしまうと、標準化はあっという間に形骸化します。まず日報・作業報告書・工程報告書の3点から共通フォーマットを作ることが、効果の出やすい出発点です。
課題3. 施工管理者に集中した業務を組織として分担できる仕組みをつくる
施工管理者が工程管理・品質管理・安全管理・書類作成・下請け調整のすべてを一手に担う——この構造は多くの建設会社で当たり前になっています。しかし、「あの人しか全体像を把握していない」状態は、会社にとって大きなリスクです。
施工管理者が体調不良で1日休んだだけで、工程確認も業者への指示も書類対応もすべて止まります。緊急の電話が自宅まで届き、実質的に休めない状況に置かれている方も少なくありません。ベテランが退職した際に引き継ぎが間に合わず、現場が一時的に機能不全に陥った事例もあります。
まず取り組むべきは、施工管理者の業務を「自分でなければ判断できないもの」と「手順通りに動けば誰でもできるもの」に分けて整理することです。後者を他のメンバーに移管できる状態を作るには、「毎日何時間、何をしているか」を1週間記録するだけで十分な情報が集まります。「自分しかできない」を少しずつ「誰でもできる」に変えていくことが、この課題の核心です。
課題4. 二重入力・転記作業をゼロにする入力設計を整える
現場でスマートフォンやカメラに記録したものを、事務所でExcelやWordに打ち直す作業。この「転記作業」が、建設会社の業務時間を増やす原因のひとつです。私が支援した建設会社では、転記作業だけで1人あたり1日平均1.5時間も時間を費やしていました。
年換算すると1人あたり約360時間(1.5時間×240日)です。3名の施工管理者がいれば、会社全体で年間1,000時間超の工数が「情報を写し直す」だけのために消えている計算になります。しかもミスが入りやすく、転記漏れによる請求もれや原価集計の誤りが後から発覚して、二次対応が必要になるケースもあります。
目指すべきは「現場で1回入力したら、それがそのまま事務所の集計に反映される」一気通貫のフローです。日報・作業報告・材料使用記録のどれか1つでも「現場入力→自動集計」の仕組みが動き始めると、その効果の実感が次の改善への動機につながります。
課題5. ITツール導入と同時に「旧来の方法を廃止する」運用変更を設計する
「システムを入れたが、職人が使ってくれない」——建設業の支援現場で最もよく聞く悩みのひとつです。多くの場合、原因はツール自体ではなく、導入の進め方にあります。
ある建設会社では、現場報告アプリを導入したものの「念のため」と紙の日報も同時に続けたため、3か月後にはほぼ全員が紙に戻っていました。「アプリを使わなくても困らない状態」が残る限り、新しいツールは定着しません。加えて、導入時の説明が1回だけで終わり、操作の疑問を聞ける人がいない環境もツール離れを加速させます。
ツールを定着させるには、導入と同時に古い報告書フォームを廃止し、「新しいツールを使わないと業務が完結しない」状態を意図的に設計することが必要です。これはツール使用を強制させるのが目的ではなく、報告業務の手順を迷わせないための業務設計として必要な措置です。導入後2週間は管理者が毎日フォローし、操作の疑問をその日のうちに解消できる体制を用意することで、定着率は大きく変わります。
建設業の業務改善を進める3つのステップ
建設業の業務改善は、次の3ステップで進めることで、確実に成果が出やすくなります。
ステップ1. 現状把握|どこで情報が詰まっているかを可視化する
最初にやることは、業務フローを書き出し、「情報がどこで止まるか」「どこで重複しているか」を見える化することです。
現場→事務所の情報の流れを時系列で追うと、多くの場合「日報」「報告書」「写真管理」「図面共有」の4箇所にボトルネックが集中しています。
まず、1週間分の業務をすべて書き出し、以下の問いに答えてみてください。
- 同じ情報を2回以上入力・転記している作業はどれか?
- 電話で確認しないと進められない業務はどれか?
- 最新情報がどこにあるか分からなくなる場面はいつか?
ステップ2. 標準化|現場ごとのルールを統一する
現状把握でボトルネックが明確になったら、次は「共通ルール」を作ります。
特に重要なのは、以下の3点の統一です。
- 報告書・日報のフォーマット統一:現場ごとに異なるフォーマットを1種類に絞る
- 図面・書類の保存場所の統一:「最新版はここにある」という場所を1か所に決める
- 連絡手段の統一:急ぎは電話、通常報告はチャット、記録はシステムに入力、というルールを明文化する
この標準化なしにITツールを入れても、「ITツールを使う人・使わない人」が混在してしまい、更なる混乱を招く原因になってしまいます。
💡 関連記事:属人化を解消する5つの方法|中小企業の実践ガイド
ステップ3. 仕組み化|ツールと手順書でゼロから再現できる体制を作る
標準化したルールを「誰でも守れる仕組み」に落とし込みます。ここで初めてITツールが効果を発揮します。
仕組み化のポイントは、ツール選定より先に業務手順書を作ることです。手順書があれば、ツールが変わっても業務の流れを維持できます。また、新人や下請け業者が現場に入る際の教育コストも大幅に下がります。
私が中小企業の業務改善支援をしてきた経験から言えば、建設業の業務マニュアルで特に効果が高いのは「現場報告のフロー手順書」と「図面管理の標準手順書」です。
建設業で特に効果的な業務改善の具体策4選
具体策1. Googleフォーム+スプレッドシートで日報・報告を自動集計する

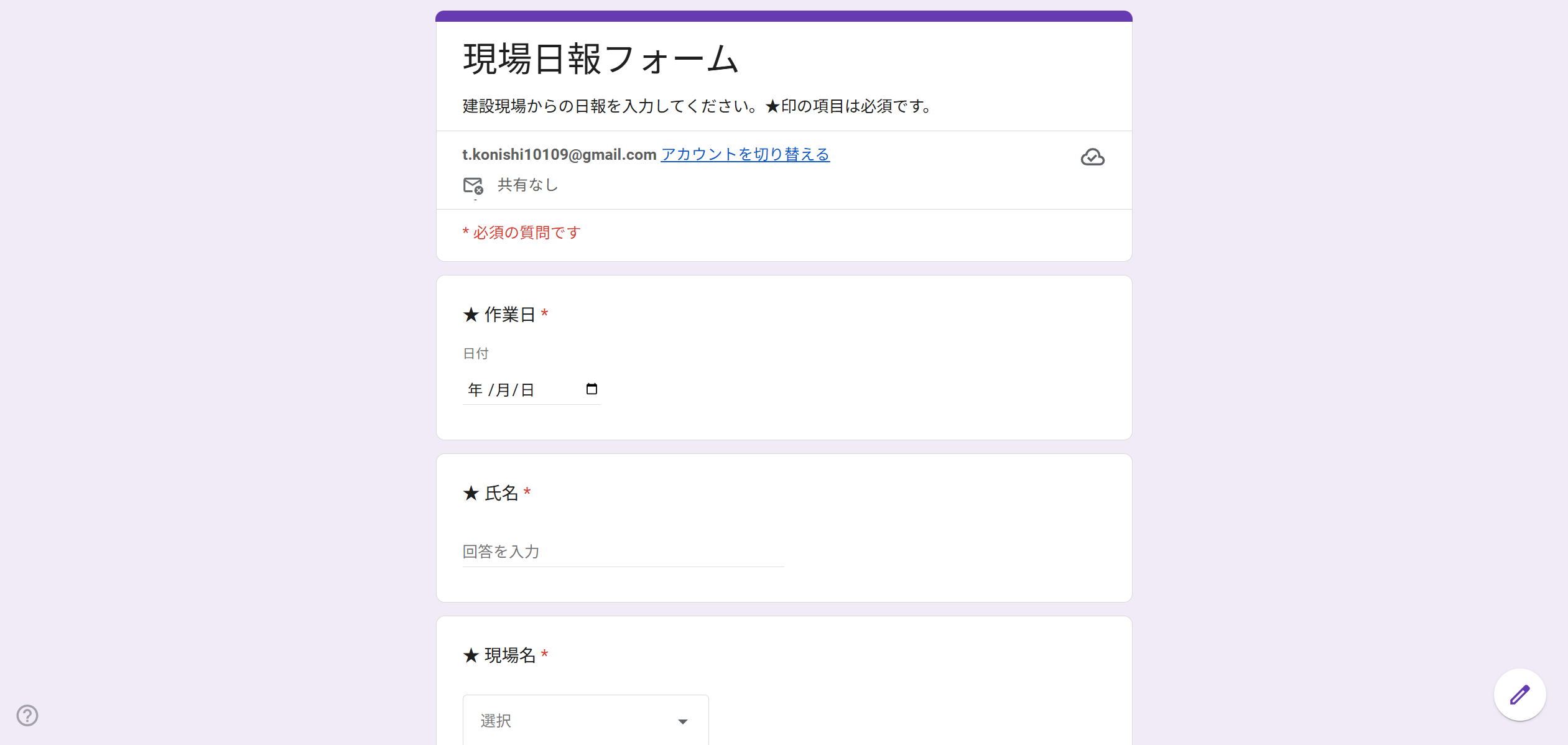

現場からの日報・作業報告を「手書き→事務所に持参→転記」という流れから、スマートフォンからの入力に切り替えるだけで、工数の構造がまるごと変わります。導入コストをかけずに始めるなら、Google WorkspaceのGoogleフォーム+Googleスプレッドシートの組み合わせが最も現実的です。

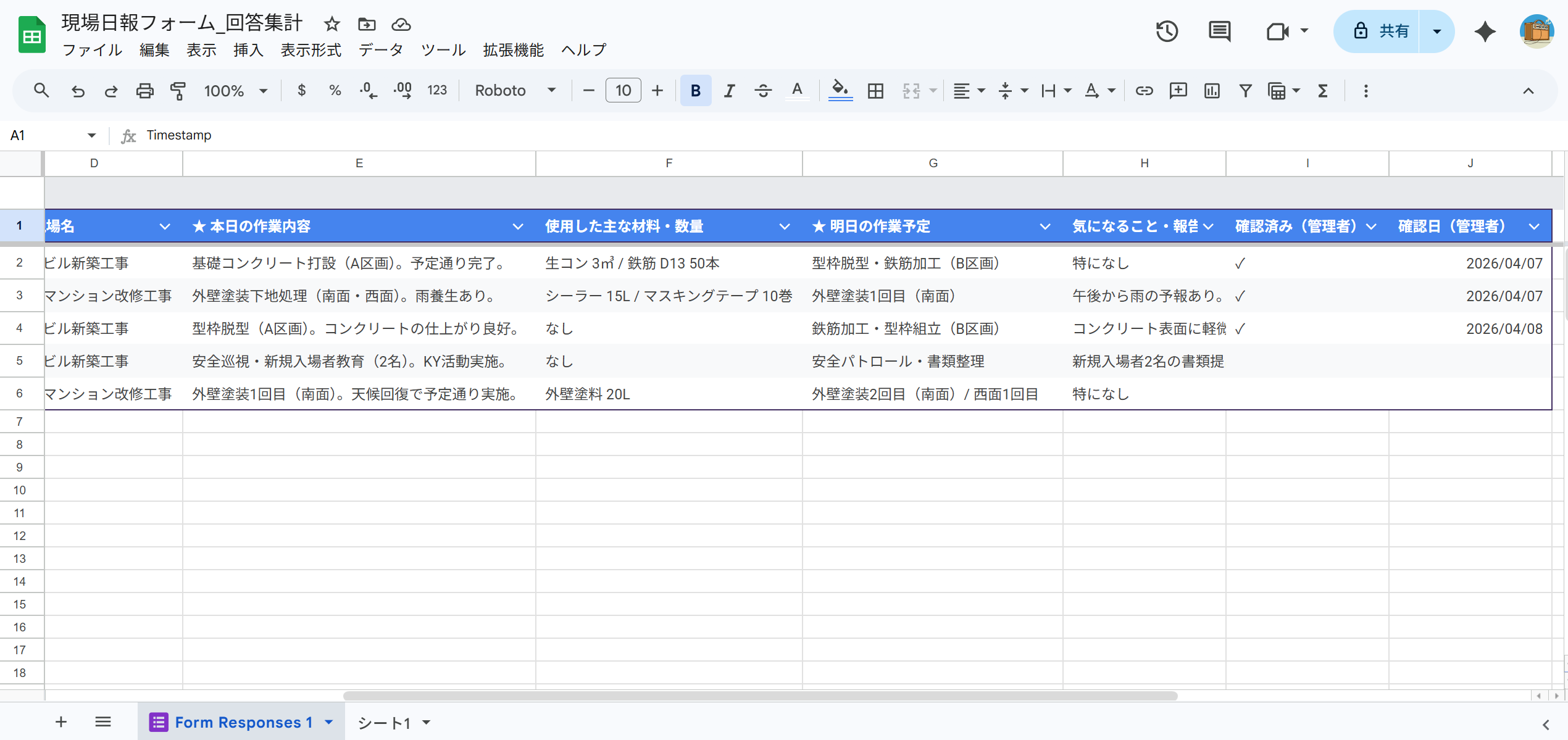

仕組みはシンプルです。日報フォームをGoogleフォームで作成し、現場担当者がスマートフォンから送信するだけで、回答がスプレッドシートに自動で蓄積されます。事務所側はそのシートを確認するだけで全現場の進捗が把握でき、「日報を受け取ってから集計する」という転記作業が完全になくなります。写真添付もGoogleフォームの設定で対応でき、Googleドライブに自動保存されます。
私が支援した従業員18名の建設会社では、このGoogleフォームへの移行だけで施工管理者3名の転記・集計作業が1人あたり1日平均1.5時間→ゼロになり、月換算で約60時間を別の業務に充てられるようになりました。「ITツールの導入」と身構えなくても、誰でも使えるGoogleフォームの操作手順をA4一枚にまとめたことで、導入から全員が定着するまで3週間でした。

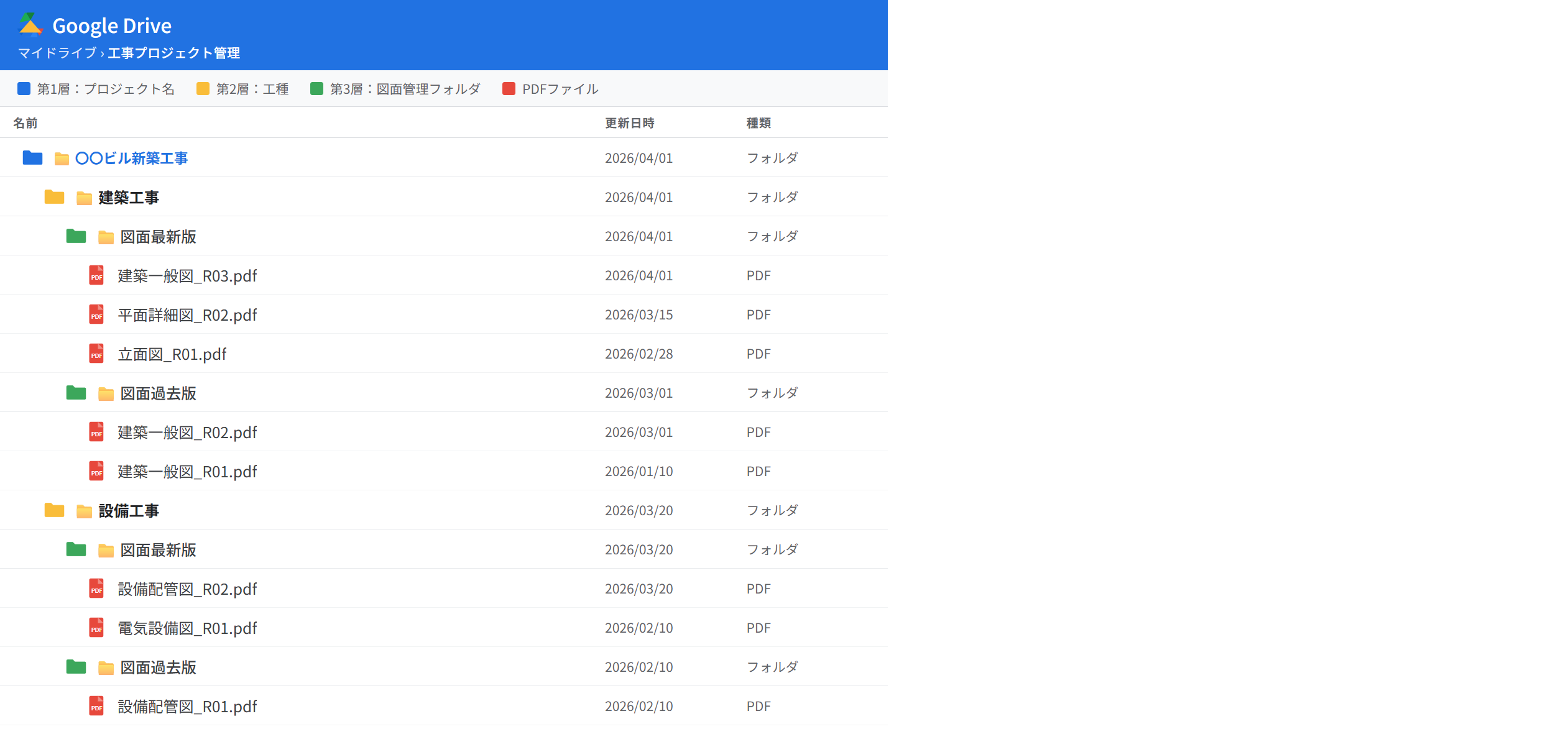

具体策2. Google Driveで工程表・図面を一元管理する
「最新図面がどれかわからず確認の電話が1日何件も来る」——建設業の支援現場でほぼ必ず出てくる課題です。根本原因は、図面の保存場所が人によって違うことと、最新版かどうかをファイル名だけでは判別できないことにあります。

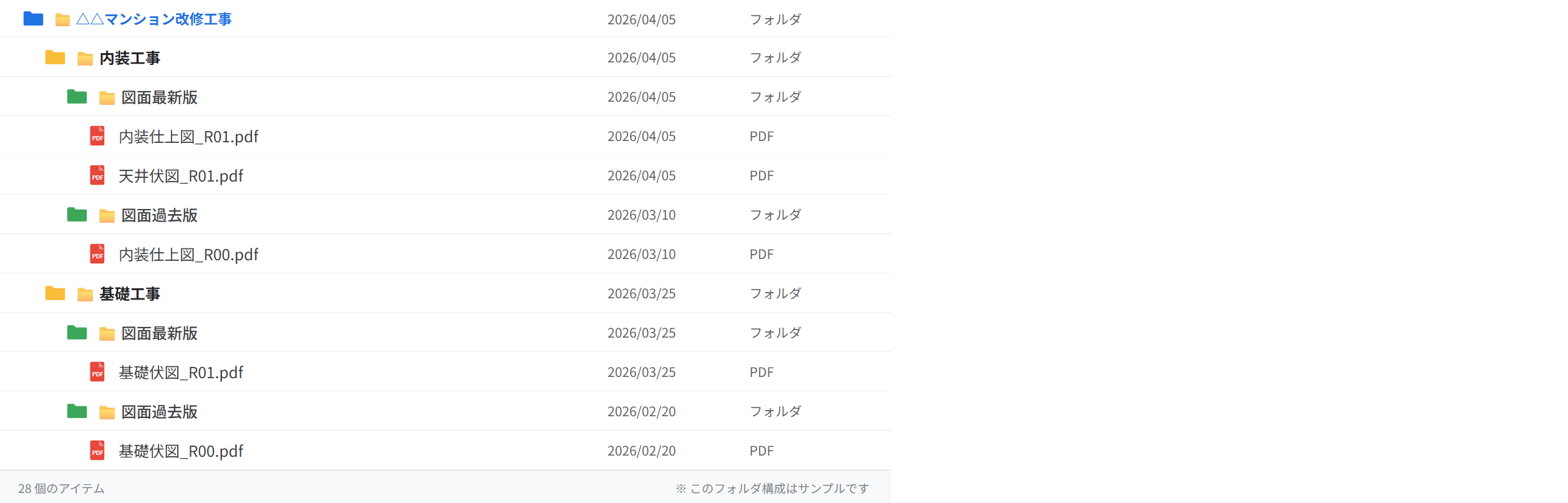

Google Driveは、パソコンでもスマートフォンでも同じファイルにアクセスできるため、現場と事務所の情報格差が生まれません。フォルダ構造を「プロジェクト名 > 工種(基礎・内装・設備など)> 図面最新 / 図面過去版」という3階層で統一し、最新版以外は「過去版」フォルダに移動するルールを徹底するだけで、「どのフォルダの何というファイルが最新か」が誰でも即座に判断できるようになります。Googleドライブのファイル共有権限を「閲覧のみ」に設定しておくことで、誤って古い版に上書きされるリスクも防げます。
私の支援先では、この整備後に図面確認の電話が週30件→週4件まで減少しました。確認電話1件を平均5分と計算すると、週あたり約2.5時間の電話対応コストが消えた計算になります。
具体策3. 生成AIとGoogleドキュメントで業務マニュアルを一気に整備する
施工管理者の頭の中に蓄積されたノウハウは、引き継ぎや標準化の最大の障壁です。「マニュアルを作らなければ」と思いつつ着手できない理由の多くは、「書く時間がない」「どう書けばいいかわからない」の2点です。この問題を一変させたのが、生成AIとクラウドを組み合わせたマニュアル作成です。
具体的な流れはこうです。施工管理者に「普段どんな手順でやっているか」をインタビューし、その内容をそのまま 生成AIに貼り付けて「施工管理業務の手順書として整理してください」と入力すると、構成の整った初稿が5〜10分で出来上がります。それをGoogleドキュメントに貼り付けてGoogle Drive上に保存すれば、管理者がスマートフォンやパソコンからいつでも確認・加筆でき、完成後は現場メンバーへの共有リンクを送るだけで全員が参照できます。

私が支援した会社では、この方法でマニュアル1本あたりの作成工数が従来の8〜10時間から1〜2時間に短縮され、3か月間で8本のマニュアルをGoogleドライブ上に整備することができました。紙のバインダー管理と違い、更新があれば上書き保存するだけで全員が最新版を参照できる点も、現場での定着を後押ししました。
💡 関連記事:業務マニュアルテンプレート(Word/Excel/PowerPoint無料DL)|記入例と使い方を徹底解説
具体策4. Googleスプレッドシートで情報共有ルールを「1枚」に統一する
「LINEで送ったのに気づいてもらえなかった」「メールにしてほしいと言われた」「電話で直接確認するのがうちのルール」——こうした認識のズレが混在する状態では、どれだけ良いツールを導入しても情報が正しく伝わりません。解決策は、ツールの使い分けルールを全員が参照できる形で明文化することです。

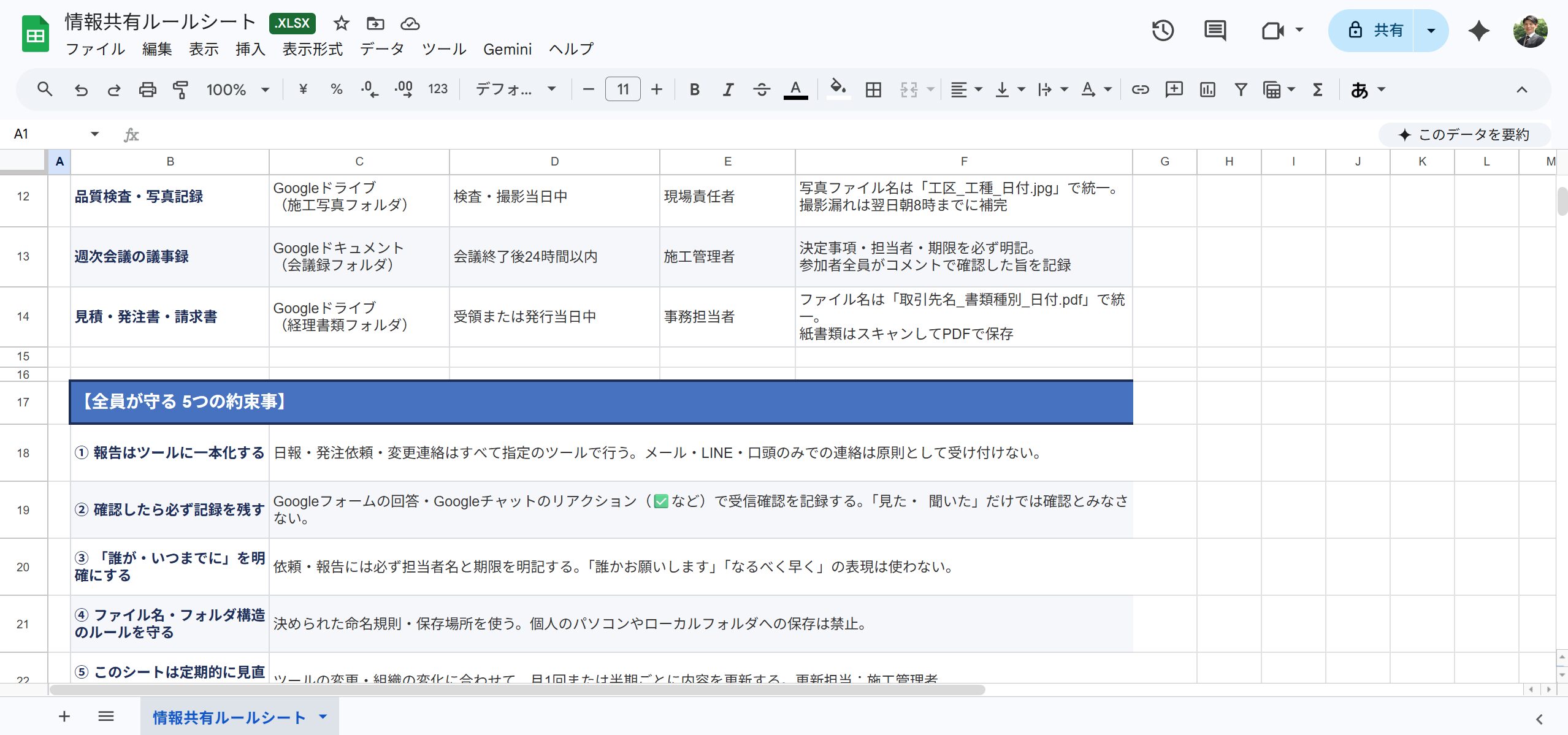

Googleスプレッドシートで次のような「情報共有ルールシート」を1枚作り、Google Drive上の共有フォルダに置きます。URLを共有するだけで全員が最新版を参照でき、ルールを変更しても再配布不要です。
《情報共有ルールの表記例》
| 情報の種類 | 使うツール | 送るタイミング | 確認責任者 |
|---|---|---|---|
| 当日の作業報告 | Googleフォーム(日報フォーム) | 作業終了後30分以内 | 施工管理者 |
| 図面・仕様変更 | Googleドライブ(所定フォルダ) | 受領後即日 | 現場責任者 |
| 材料発注依頼 | Googleチャット(発注専用スペース) | 必要日の3日前まで | 事務担当者 |

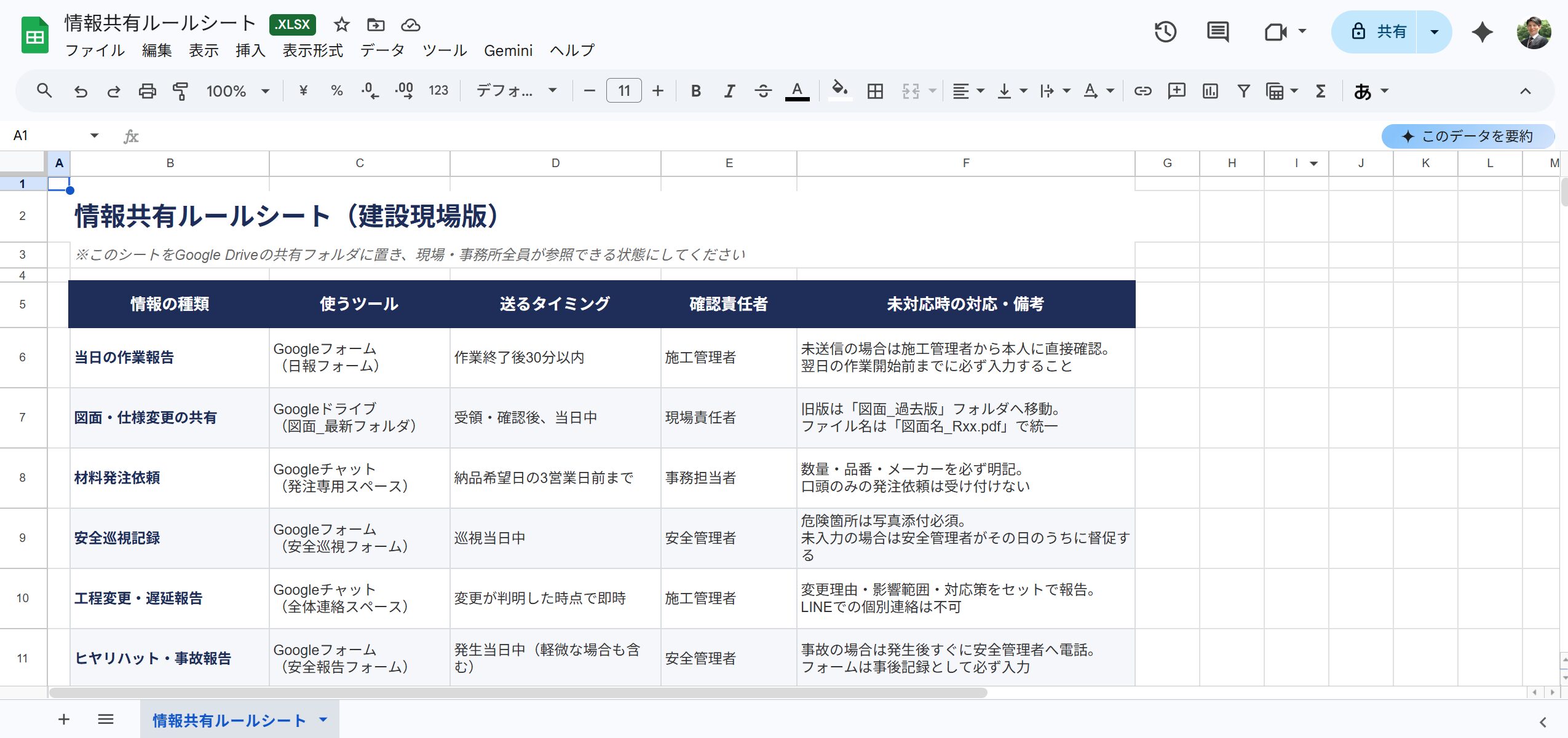

| 安全巡視記録 | Googleフォーム(安全巡視フォーム) | 巡視当日中 | 安全管理者 |
このシートのリンクを現場の詰め所・事務所のPC画面にブックマークし、Googleチャットのグループにも固定投稿しておきます。私が支援した会社では、このシートの導入後1か月で「どこに報告すればいいか分からない」という相談がほぼゼロになりました。
支援事例:建設会社での業務改善リアルレポート
従業員18名の工務店(建設業)で、私が3か月間にわたって伴走支援した業務改善の全過程を紹介します。
支援開始時の状況
最初に社長から相談を受けたとき、「施工管理者が毎晩遅くまで残っているのに、現場は回っていない気がする」という言葉が印象的でした。話を聞くと、施工管理者3名が1日2〜3時間を書類作業(日報転記・写真整理・報告書作成)に費やしており、本来の管理業務に集中できていない実態が浮かびました。
報告経路も整理されておらず、現場からの連絡は電話・LINE・手書きの日報が混在。事務所側は毎朝各現場に電話して情報を集めるところから1日が始まっていました。図面管理は個人のパソコンのローカルフォルダに保存されており、「最新版がどれか」を確認する電話が週30件ほど発生していた状態です。残業時間は月平均28時間で、「これ以上増やせない」という声が現場から上がっていました。
第1か月:可視化——何が問題かを数字で把握する
最初の1か月は、ITツールを入れる前に「業務の棚卸し」を徹底しました。施工管理者3名に1週間分の業務を時間単位で記録してもらった結果、転記・集計作業だけで1人あたり1日平均1.5時間も費やしていることが判明しました。また、図面確認の電話が集中する時間帯が「午前8〜9時」と「午後1〜2時」であることも可視化され、その時間に施工管理者の業務負荷が一気に増加することも分かりました。
「何を変えれば最も効果が大きいか」がデータで見えたことで、全員が納得した状態で次のステップに進めました。
第2か月:標準化——Google Workspaceで報告・図面管理を統一する

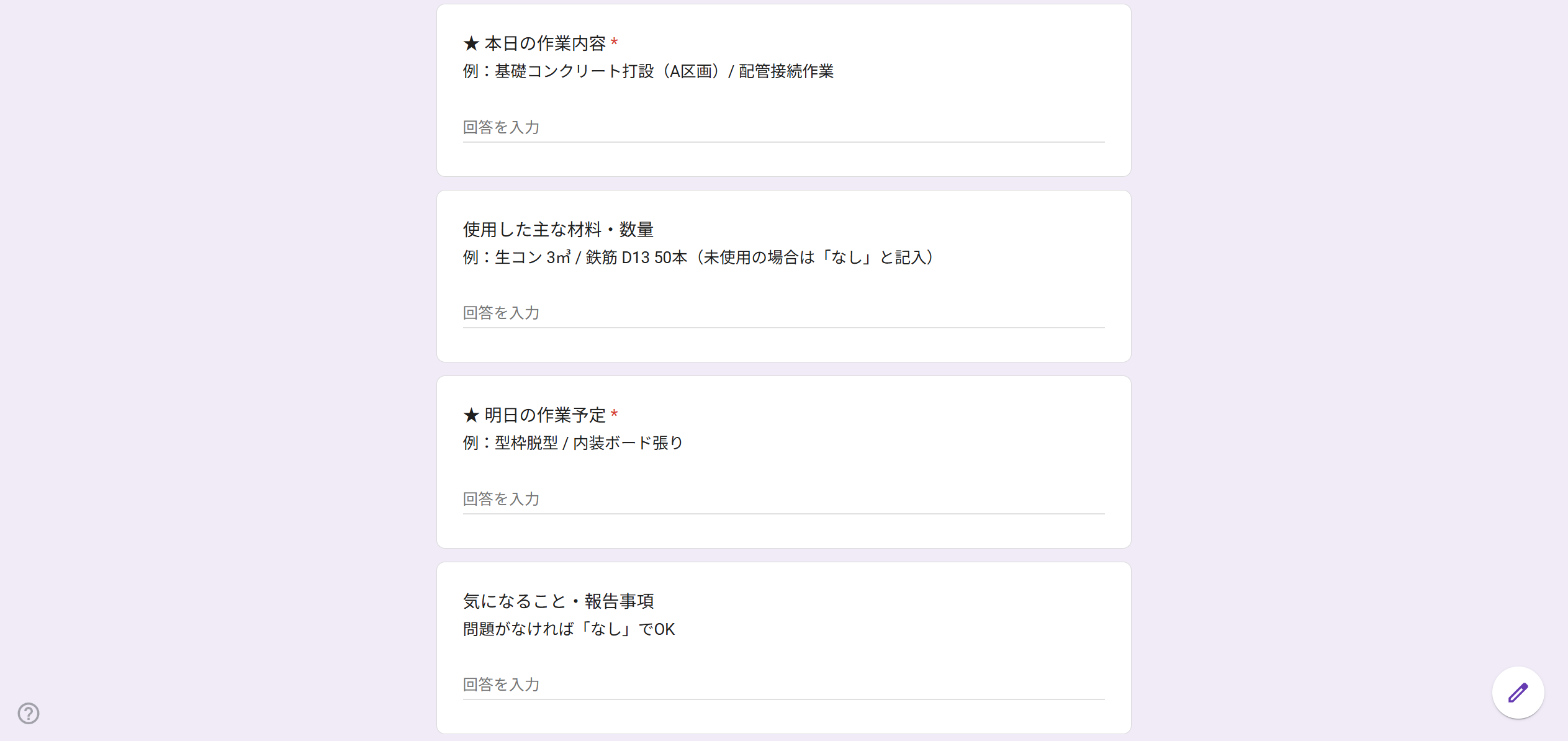

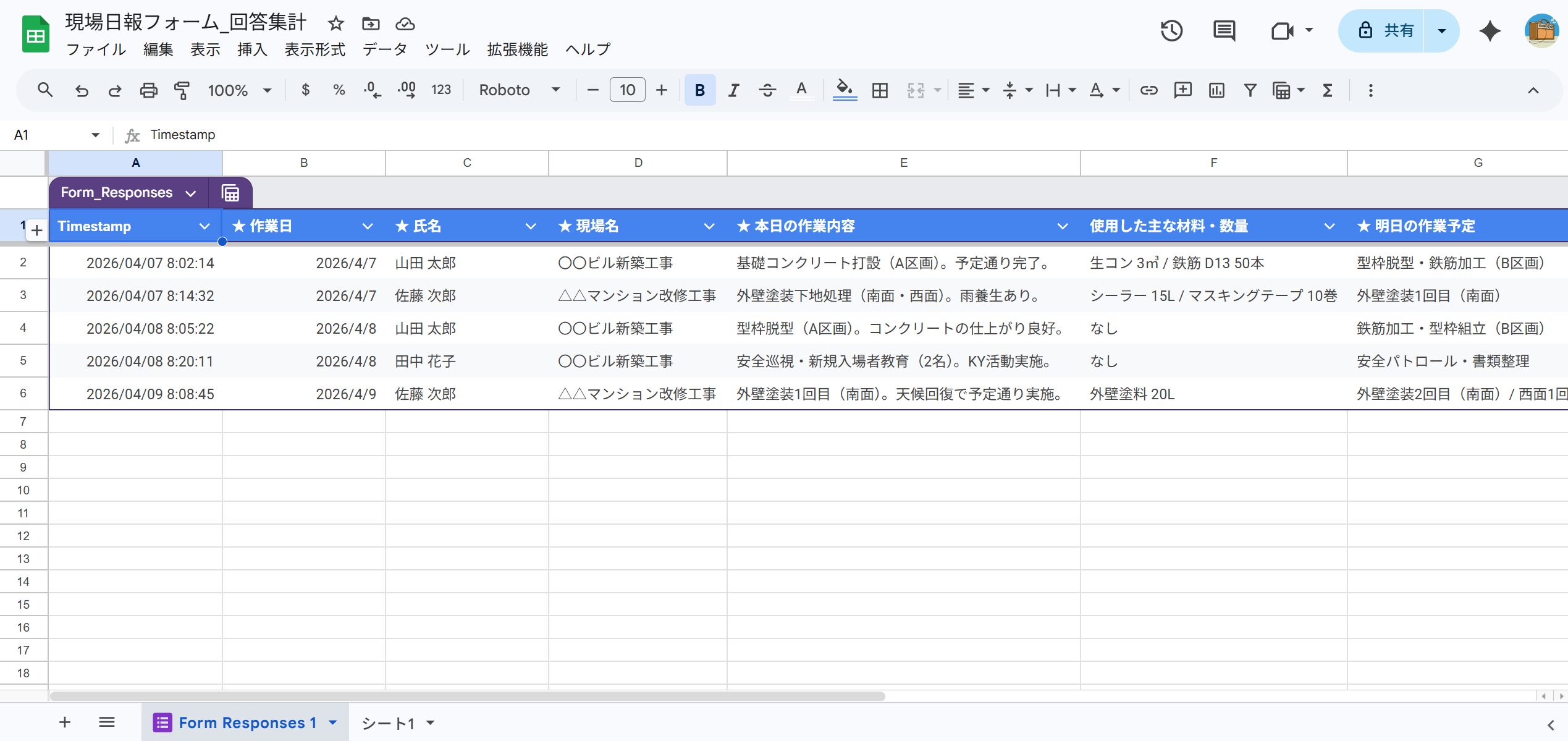

改善の第一弾は日報の統一です。Googleフォームで「作業内容・使用材料・翌日の段取り・施工写真」を入力できるシンプルな日報フォームを作成し、スマートフォンから送信するだけで回答がGoogleスプレッドシートに自動集計される仕組みに切り替えました。
最も苦労したのは、スマートフォンに不慣れなベテラン職人への定着です。当初は「難しい」「紙のほうが早い」という反発もありました。そこで入力項目を5つに絞り、A4一枚の操作手順書を現場の詰め所に掲示し、施工管理者が最初の2週間は毎日声がけを続けました。3週間後には全員が自分からフォームを開くようになり、転記作業がゼロになりました。
図面管理は同月にGoogle Driveへ移行しました。「プロジェクト名 > 工種 > 図面最新 / 図面過去版」という3階層のフォルダ構造を全社で統一し、最新版以外は「過去版」フォルダに移動するルールを徹底しました。フォルダのURLをGoogleチャットのグループに固定投稿し、どこからでも最新図面にアクセスできる状態を整えました。
第3か月:仕組み化——生成AIとGoogleドキュメントでマニュアルを整備する
基盤が整った3か月目は、属人化解消に着手しました。施工管理者3名それぞれに30分のインタビューを行い、「自分でないと判断できない業務」と「手順通りにやれば誰でもできる業務」を切り分けました。後者についてはインタビュー内容をそのまま生成AIに貼り付けて手順書の初稿を生成し、GoogleドキュメントとしてGoogle Drive上に保存、確認・修正は管理者がスマートフォンからでも対応できる体制にしました。
この方法で3か月間に「施工写真の整理・命名手順」「材料発注フロー」「新規現場の立ち上げチェックリスト」の3本を整備。マニュアル作成にかかった工数は1本あたり1〜2時間程度であり、業務の合間を縫って対応することができました。
3か月後の成果
| 指標 | 改善前 | 改善後(3か月) |
|---|---|---|
| 施工管理者の転記作業 | 1日1.5時間/人 | ほぼゼロ |
| 図面確認の電話 | 週30件 | 週4件 |
| 月平均残業時間 | 28時間 | 16時間 |
| マニュアル整備本数 | 0本 | 3本 |
月平均残業が28時間から16時間に縮小したことで、「現場管理に集中できるようになった」という声が施工管理者から上がりました。また、マニュアルが整備されたことで、その後に採用した新入社員の立ち上がり期間が従来の2週間から5日程度に短縮されるという副次効果も生まれています。
なお、製造業での業務改善と建設業の改善は、課題の構造に似ている部分があります。業種を横断した参考として、以下の記事もあわせてご覧ください。
よくある質問(FAQ)
Q. 建設業の業務改善は何から始めるべきですか?
A. まず「1週間分の業務を書き出す棚卸し」から始めることをおすすめします。特に、同じ情報を複数回入力・転記している作業と、電話でしか確認できない情報の特定が最優先です。ツールを入れる前に、現状の業務フローを可視化することが改善成功の鍵です。
Q. 小規模な建設会社(20名以下)でも業務改善の効果は出ますか?
A. 出ます。むしろ、規模が小さいほど1人あたりの業務負荷が高い傾向があり、改善の恩恵が大きくなります。大掛かりなシステム導入は不要で、まずは「報告フォームの統一」と「図面保存場所の一本化」だけでも十分な効果が出ます。
Q. ITツールを入れたのに使われなくなるのはなぜですか?
A. 主な原因は3つです。①現場の実態に合わないUI(入力操作が複雑すぎる)、②導入時の説明が一度だけで終わっている、③「使わなくても困らない」状況が残っている(旧来の方法と並行運用している)。解決策は、ツールを使わないと業務が進まない状態を設計し、シンプルな操作マニュアルを用意することです。
Q. 現場の職人がシステムに慣れてくれません。どうすればよいですか?
A. 操作ステップを「3タップ以内で完了する」レベルまでシンプルにすることが最初のゴールです。入力項目は最小限(必須項目のみ)に絞り、A4 1枚の操作手順書を現場の見やすい場所に掲示してください。加えて、最初の2週間は管理者が毎日「入力できていますか?」と声をかける習慣づけのサポートが、定着率を大きく左右します。
まとめ:建設業の業務改善は「情報の流れ」を整えることから始まる
本記事では、建設業における業務改善の課題と、現場・事務所間の情報連携を改善する具体的な方法を解説しました。最後に要点を整理します。
建設業の業務改善で最も重要なことは、ツールを入れる前に「情報がどこで詰まっているか」を可視化することです。転記・二重入力・確認電話といった情報断絶の無駄を先に特定しないと、どんなITツールも定着しません。
改善を進める3つのステップは次のとおりです。
- 現状把握(可視化):業務フローを書き出し、ボトルネックを特定する
- 標準化:フォーマット・保存場所・連絡手段を全現場で統一する
- 仕組み化:業務手順書を整備してから、ITツールを選定・導入する
特に効果的な具体策は、日報のモバイルアプリ移行・図面のクラウド一元管理・業務マニュアルによる属人化解消・情報共有ルールシートの整備の4つです。
まずやることは、今週1週間分の業務を書き出し、「同じ情報を2回以上入力している作業」と「電話でしか確認できない情報」をリストアップすることです。そこがあなたの会社の改善起点です。
建設業の業務改善について、もっと具体的なアドバイスが欲しい方は、60分の簡易業務診断(無料相談)をお気軽にご利用ください。(毎週1社限定)
